扬州市新闻传媒中心记者 史盼盼
人勤春来早,实干正当时。随着春节假期结束,位于扬州经开区内的省重大项目——国信扬电三期2×100万千瓦清洁高效燃煤发电扩建项目已奏响节后复工的“集结号”。目前,项目建设者陆续返岗,全力冲刺新春“开门红”,为2027年迎峰度夏“双投”目标打下坚实基础。

走进施工现场,虽然大型机械尚未全面轰鸣,但一股紧锣密鼓的复工气息扑面而来。工地上,管理人员正组织进行复工前的安全检查。“复工之前要完成设备、临时用电、消防等各种检查消缺,确保万无一失,为全面复工奠定安全基础。”国信扬电公司工程部主任王元成介绍。
节后是抢抓工期的关键期。为确保工人一到位就能迅速投入作业,项目方提前谋划,对节后施工计划、物资保障、人员返岗等进行了细致安排。眼下,外地工人正按计划有序返岗,项目即将全面进入忙碌的施工模式。

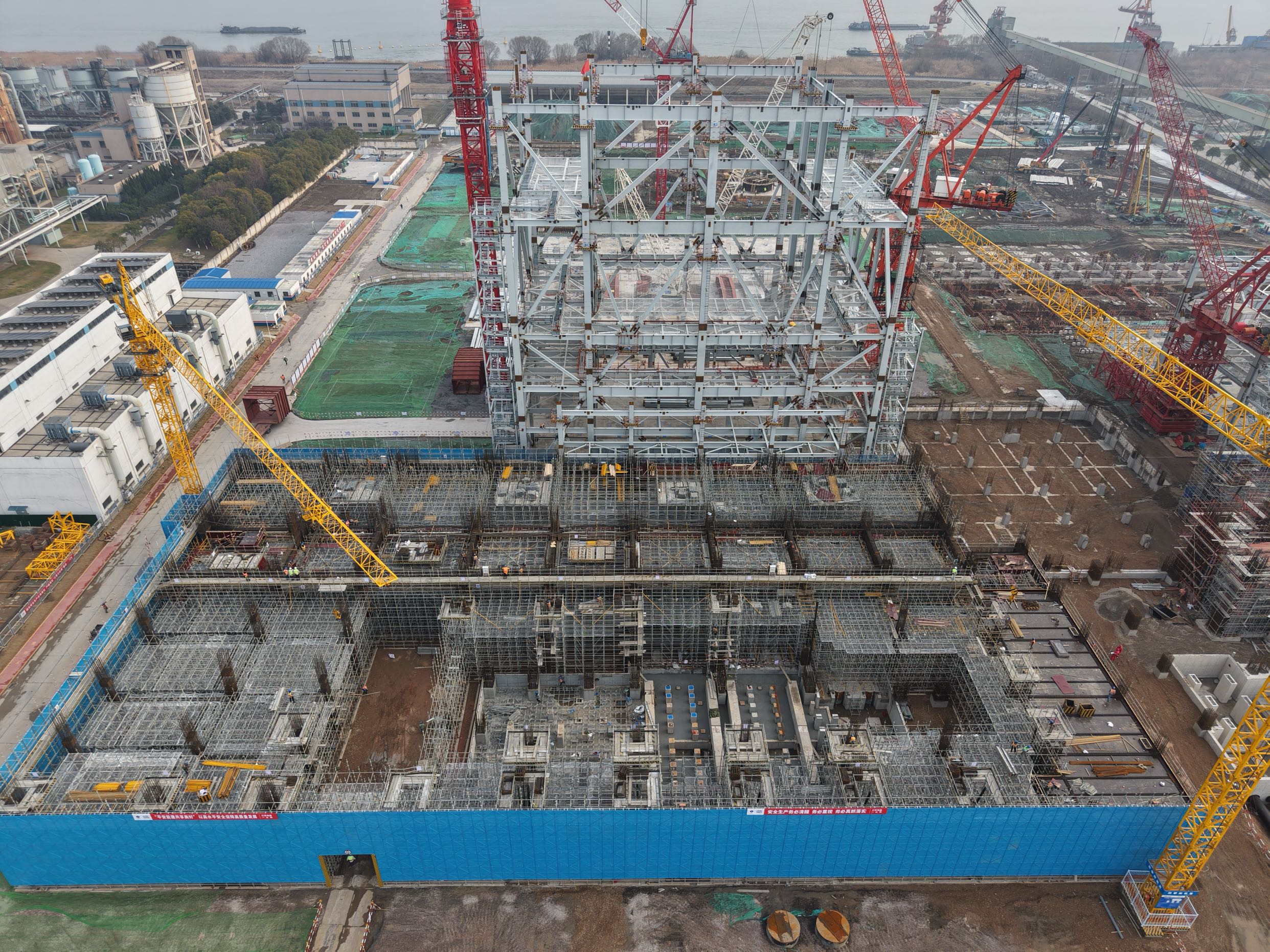

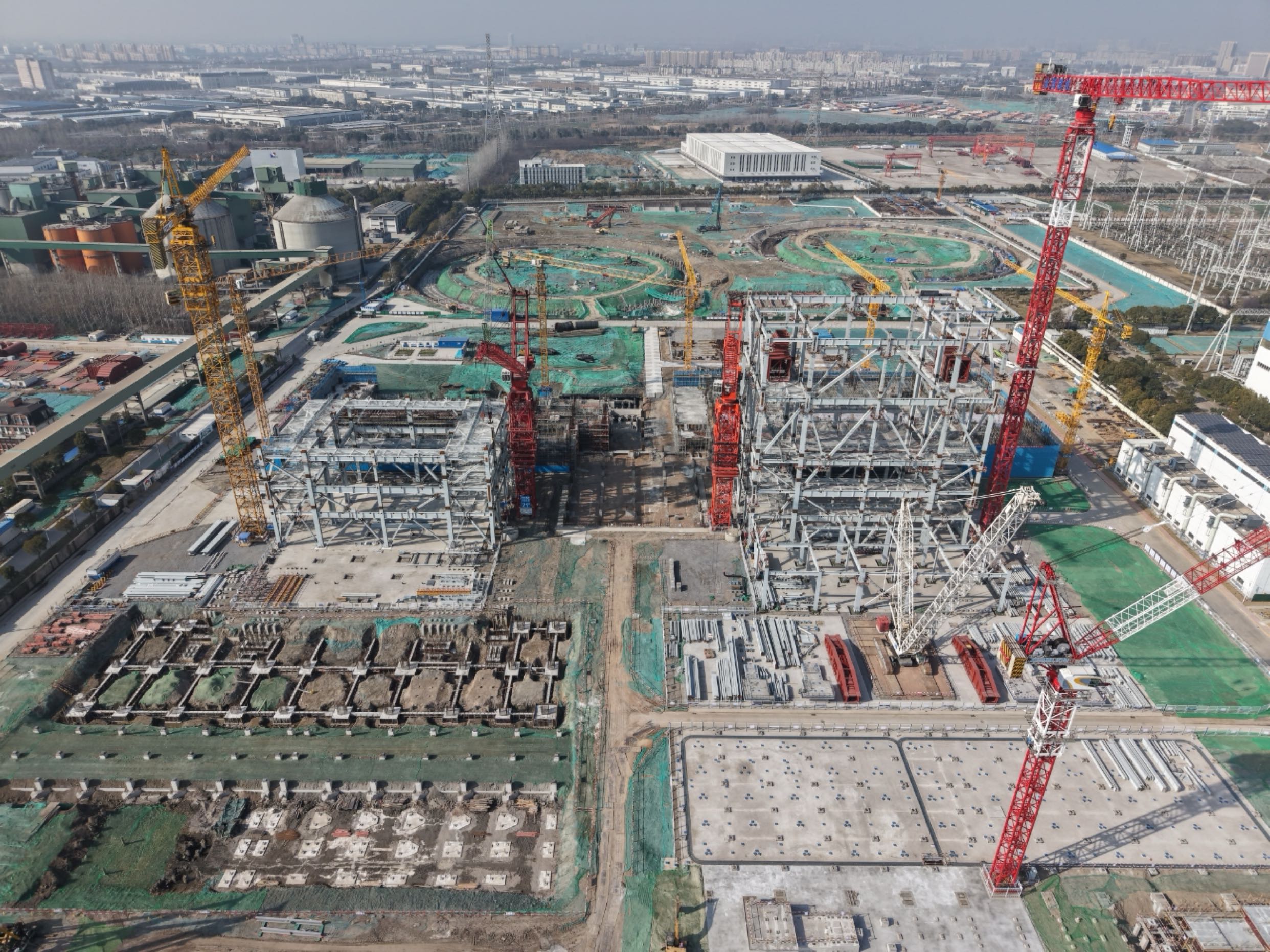

放眼望去,项目现场建设进度清晰可见:项目#5机组区域内,锅炉第五层钢架已高高耸立,主厂房除氧间、煤仓间等部位在节后率先进入框架柱的浇筑阶段。#6机组的锅炉钢架也已吊装至第三层,主厂房施工正同步推进。烟囱基础已浇筑完成,湿式电除尘基础施工完毕,脱硫区域桩基工程进入收尾阶段。

“项目管理人员提前到岗,工人也将陆续归位。我们正朝着3月初#5、#6冷却塔环基分别完成80%和40%的节点目标全力冲刺。”王元成的话语中,充满了对新一年项目建设的信心和决心。
在有序推进工程建设的同时,这座总投资约90亿元的重大项目,从开工第一天起就同步融入了“智慧”基因。作为江苏省第三批“先立后改”清洁高效支撑性电源项目,国信扬电三期不仅建设标准高,两台百万千瓦超临界二次再热机组热效率高达49.18%,烟尘、二氧化硫、氮氧化物排放浓度均优于国家超低排放标准,更在建设之初就同步打造覆盖全生命周期的智慧管理平台,实现建设全过程数据一次采集、全域共享。
“我们从开工第一天就同步建设‘数字电厂’。施工进度、人员机械分布、安全风险预警等信息在大屏上一目了然。”国信扬电公司安环部龚宏强介绍,未来依托大数据与AI算法构建的“智能控制+智慧管理”双平台,这座电厂将如同装上“智慧大脑”,能够实现设备自诊断、智能巡点检,有效赋能降本增效。
为确保这个每年可提供约100亿千瓦时清洁高效电能的百亿级项目在节后跑出建设加速度,项目方对冷却塔等核心部位将实施提级管理。针对冷却塔环基浇筑这类危险性较大的工程,每天都会安排专业人员值守盯防,确保安全、质量、进度全面受控,以开局争先的奋斗姿态,助力项目早日建成投用,为区域能源保供再添新的“压舱石”。
